福建仙游4×300MW抽水蓄能工程
工程概況
>>建設規模 工程安裝四臺可逆式水輪發電機組,總裝機容量1200MW,為大(Ⅰ)型水電工程。由上水庫、下水庫、輸水系統、地下廠房、開關站等組成。在電網中擔負調峰、填谷、調頻、調相和事故備用等功能。工程為全國唯一的周調節大型抽水蓄能電站。
>>參建單位 設計單位2家,監理單位1家,施工單位6家。
>>工程投資 批準概算44.58億元,竣工決算39.80億元。
>>建設時間 2008年核準,2009年5月主體工程開工,2013年12月建成投運。
建設管理
>>工程建設總目標 “運行可靠,質量優良;達標投產,爭創國優金獎。”
>>質量追求終極目標 獲得“國家優質工程金質獎”。
>>建設管理措施
1.建立全覆蓋的質量管理體系,高標準、高起點制定創優策劃等管理文件,嚴格執行工程建設強制性條文和相關規程規范,制定達標創優策劃和實施細則,定期開展達標投產動態考核。
2.突出項目業主的主導、服務、協調、監督作用,建立高效的基建管控運轉機制。
3.有效應用“抽水蓄能電站標準化施工工藝”,開展施工樣板創建,流動紅旗競賽等活動,實現工藝控制高標準、工程高質量。
>>建設管理成效
1.國內首次自主完成了高水頭大容量抽水蓄能機組復雜工況轉換的調試、試驗工作;為國產機組率先得到了雙機滿負荷和水力干擾甩滿負荷試驗的數據。
2.采用國家電網公司統一的檔案管理信息平臺,建立了案卷級、文件級目錄和檔案全文數據庫,同步形成檔案5112卷。
3.程合規性文件齊全,順利通過樞紐工程、消防、環境保護、水土保持、工程檔案、移民安置、勞動安全與工業衛生、職業病防護、竣工等專項驗收。
工程質量
>> 原材料質量符合規范標準。土建、金屬結構、機電安裝工程驗收100%合格,各項質量指標遠優于設計值。
>> 壩高73.9m的上庫面板堆石壩,實測最大沉降350mm,為國內同類工程領先水平。
>> 鋼筋混凝土引水隧洞,最大水頭748m,最大滲漏量分別為5.01L/s和3.63L/s;地下廠房洞群總滲漏量4.85L/s,為國內領先水平。(上圖為電站地下洞室群)
>> 工程實物觀感好,混凝土內實外光;電纜溝蓋板、電纜橋架排列整齊、工藝美觀。(右圖:地下廠房橋架、管路)
>> 機電設備布置合理,安裝工藝精良規范,多項技術取得創新突破。
>> 工程運行綜合效率為80.2%,優于設計值75%。
>>驗收評價 工程質量評價為高質量等級優良工程
>>建設規模 工程安裝四臺可逆式水輪發電機組,總裝機容量1200MW,為大(Ⅰ)型水電工程。由上水庫、下水庫、輸水系統、地下廠房、開關站等組成。在電網中擔負調峰、填谷、調頻、調相和事故備用等功能。工程為全國唯一的周調節大型抽水蓄能電站。

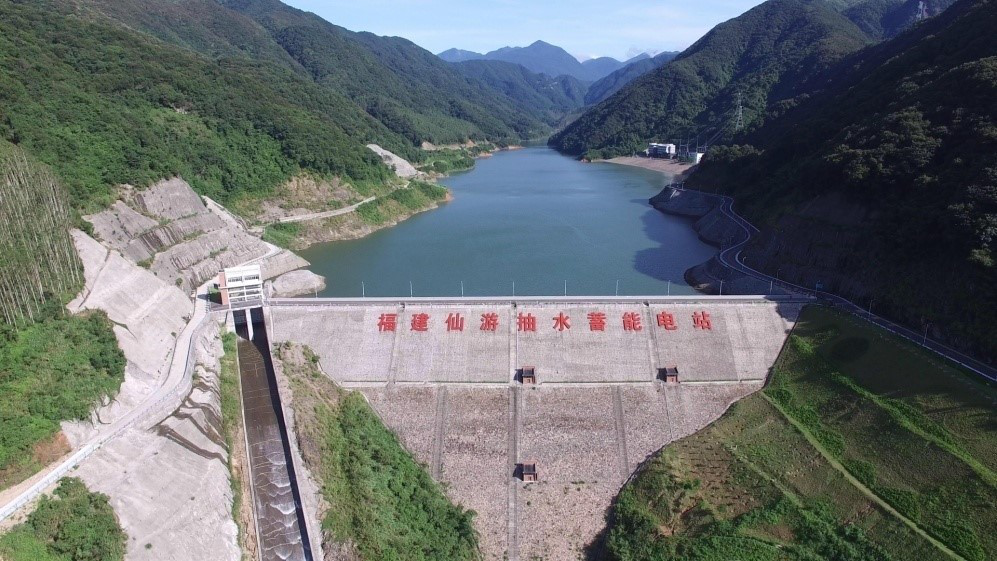

工程上水庫

工程下水庫

工程地下廠房

>>主要設備 采用我國首臺自主創新、自主研制的500m水頭段300MW級高水頭大容量抽水蓄能機組,應用我國自主研發、制造、安裝的單根超千米的500kV電纜及終端。(右圖:抽水蓄能機組轉輪吊裝)

>>工程投資 批準概算44.58億元,竣工決算39.80億元。
>>建設時間 2008年核準,2009年5月主體工程開工,2013年12月建成投運。
建設管理
>>工程建設總目標 “運行可靠,質量優良;達標投產,爭創國優金獎。”
>>質量追求終極目標 獲得“國家優質工程金質獎”。
>>建設管理措施
1.建立全覆蓋的質量管理體系,高標準、高起點制定創優策劃等管理文件,嚴格執行工程建設強制性條文和相關規程規范,制定達標創優策劃和實施細則,定期開展達標投產動態考核。
2.突出項目業主的主導、服務、協調、監督作用,建立高效的基建管控運轉機制。
3.有效應用“抽水蓄能電站標準化施工工藝”,開展施工樣板創建,流動紅旗競賽等活動,實現工藝控制高標準、工程高質量。
>>建設管理成效
1.國內首次自主完成了高水頭大容量抽水蓄能機組復雜工況轉換的調試、試驗工作;為國產機組率先得到了雙機滿負荷和水力干擾甩滿負荷試驗的數據。
2.采用國家電網公司統一的檔案管理信息平臺,建立了案卷級、文件級目錄和檔案全文數據庫,同步形成檔案5112卷。
3.程合規性文件齊全,順利通過樞紐工程、消防、環境保護、水土保持、工程檔案、移民安置、勞動安全與工業衛生、職業病防護、竣工等專項驗收。
工程質量
>> 原材料質量符合規范標準。土建、金屬結構、機電安裝工程驗收100%合格,各項質量指標遠優于設計值。
>> 壩高73.9m的上庫面板堆石壩,實測最大沉降350mm,為國內同類工程領先水平。
>> 鋼筋混凝土引水隧洞,最大水頭748m,最大滲漏量分別為5.01L/s和3.63L/s;地下廠房洞群總滲漏量4.85L/s,為國內領先水平。(上圖為電站地下洞室群)
>> 工程實物觀感好,混凝土內實外光;電纜溝蓋板、電纜橋架排列整齊、工藝美觀。(右圖:地下廠房橋架、管路)
>> 機電設備布置合理,安裝工藝精良規范,多項技術取得創新突破。
>> 工程運行綜合效率為80.2%,優于設計值75%。
>>驗收評價 工程質量評價為高質量等級優良工程
